地中障害物対応型泥濃式推進工法 ミリングモール部会

施工実績

【1】1~10 | 【2】11~20 | 【3】21~30 | 【4】31~40 | NEW! 【5】41~49

【施工実績5】41~49

【41】 下水道管布設工事(28晴五-2)

【41】 下水道管布設工事(28晴五-2)

工事の詳細はこちら

工事名 下水道管布設工事(28晴五-2)
発注者 東京都都市整備局
請負業者 東栄建工㈱
管径 800
推進延長 382.5m
土質 粘性土
(埋め土)
N値/礫率/最大礫径 N=6.5
G=5%
φmax=57mm
工期 2017.12~2018.5
(5ヶ月)
障害物種類 鋼矢板

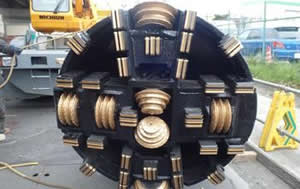

【42】八戸(変)バイオマス連系他土木工事

【42】八戸(変)バイオマス連系他土木工事

工事の詳細はこちら

工事名 八戸(変)バイオマス連系他土木工事
発注者 東北電力㈱
請負業者 飛島・寺下・小幡・
田中共同企業体
管径 1000
推進延長 218.791m
土質 シルト
混じり砂
N値/礫率/最大礫径 N=6~7
G=5%
φmax=15mm
工期 2018.4.23~2018.6.28
(2ヶ月)
障害物種類 鋼管杭φ600mm 4箇所

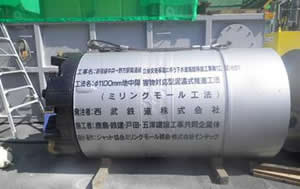

【43】中野区上高田三、五丁目付近管渠改良工事

【43】中野区上高田三、五丁目付近管渠改良工事

工事の詳細はこちら

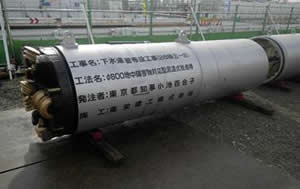

工事名 中野区上高田三、五丁目付近管渠改良工事
発注者 西部鉄道㈱
請負業者 鹿島建設㈱
管径 1100
推進延長 54.00m
土質 ローム層
N値/礫率/最大礫径 N=3~4
G=-%
φmax=-mm
工期 2018.7.4~2018.8.31
(2ヶ月)
障害物種類 保険方式
コンクリート塊
番線くず等

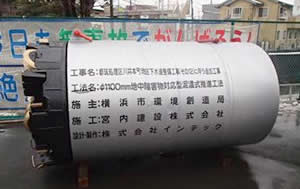

【44】都筑処理区川井本町地区下水道整備整備工事(その12)に伴う追加工事

【44】都筑処理区川井本町地区下水道整備整備工事(その12)に伴う追加工事

工事の詳細はこちら

工事名 都筑処理区川井本町地区下水道整備整備工事(その12)に伴う追加工事
発注者 横浜市環境創造局
請負業者 宮内建設㈱
管径 1100
推進延長 53.85m
土質 砂礫土
N値/礫率/最大礫径 N=21~50
G=35%
φmax=290mm
工期 2017.10.23~2018.3.17
(2ヶ月)
障害物種類 鋼矢板(想定)
切削延長 2300mm

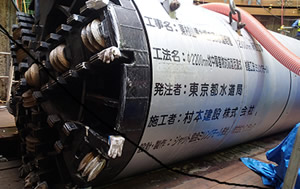

【45】東村山浄水場内原水連絡管(2000mm)新設工事

【45】東村山浄水場内原水連絡管(2000㎜)新設工事

工事の詳細はこちら

工事名 東村山浄水場内原水連絡管(2000mm)新設工事
施工場所 東京都東村山市
呼び径 φ2200mm
推進延長 86.31m
土質 砂礫、シルト
N値/礫率/最大礫径 44.25
礫率 58%
最大礫径 400mm
地下水位 GL-5.55m
土被り 14.066m
工期 3ヶ月
2017.8.4~2017.11.1
地中障害物 無し

【45】東村山浄水場内原水連絡管(2000㎜)新設工事-2

工事の詳細はこちら

工事名 東村山浄水場内原水連絡管(2000mm)新設工事
施工場所 東京都東村山市
呼び径 φ2200mm
推進延長 125.91m
土質 砂礫、シルト
N値 44.25
礫率 36%
最大礫径 400mm
地下水位 GL-5.55m
土被り 16.652m
工期 3ケ月20日
2018.7.9~2018.10.30
地中障害物 無し

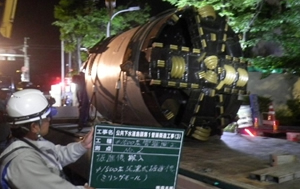

【46】台東区上野七丁目、東上野三丁目付近再構築工事

【46】台東区上野七丁目、東上野三丁目付近再構築工事

工事の詳細はこちら

工事名 台東区上野七丁目、東上野三丁目付近再構築工事
施工場所 東京都台東区上野
呼び径 φ800mm
推進延長 340.91m
土質 砂・シルト
N値 12
礫率 %
最大礫径 mm
地下水位 GL-2.1m
土被り 20.115m
工期 施工夜間車上7(h)
10ヶ月
2018/1/12~2018/11/5
地中障害物 保険方式
コメント 夜間施工・車上&路下プラント・土被り20m以上・φ3500からの小発進・半管施工・急曲線(R=50m)・到達BOXを設置しての人孔到達・掘進機殺し、特殊づくしの現場であった。障害物への接触は無く無事工事を完了した。

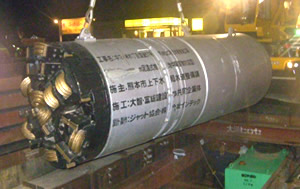

【47】中央区神水1丁目(国道57号線横断)φ600粍配水管推進工事

【47】中央区神水1丁目(国道57号線横断)φ600粍配水管推進工事

工事の詳細はこちら

工事名 中央区神水1丁目(国道57号線横断)
φ600粍配水管推進工事
施工場所 熊本県熊本市神水1丁目
呼び径 φ1000mm
推進延長 311.82m
土質 砂礫
N値 8~27
礫率 34%
最大礫径 240mm
地下水位 GL-7.41m
土被り 11.66m
工期 夜間施工(8.0h)
3ヶ月
2018.6.18~2019.1.7
地中障害物 巨礫
コメント ボーリング調査の結果、図面上(茶色の部分)に巨礫(2m級)があるとの事で、初期線形(青色)から線形変更(赤色)。それにより巨礫は線形からほぼ無くなるが推進中は頻繁に礫が(50cm~1mぐらい?)出る。ただ、ミリングを使用しなくても推進が可能であったため、通常推進にて到達まで施工。

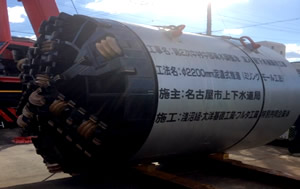

【48】第2次中村中部雨水調整池流入管下水道築造工事

【48】第2次中村中部雨水調整池流入管下水道築造工事

工事の詳細はこちら

工事名 第2次中村中部雨水調整池流入管下水道築造工事
施工場所 愛知県名古屋市中村区京田町
呼び径 φ2200mm
推進延長 101.520m
土質 シルト・砂質土
N値 9~23
礫率 10%
最大礫径 60mm
地下水位 GL-1.28m
土被り 12.7m
工期 昼間施工(8.0h)
4ヶ月
H30/10/29~H31/3/9
地中障害物 既設シールド直接到達
既設シールド内径φ3750mm
コメント ミリング切削長:既設シールド外周から L=1.520m既設シールド内到達部の鋼製型枠の組立精度が良く型枠内の流動化処理土打設時や掘進機でのシールド切削時も湧水や泥水の漏れは無く安心して切削でき機内注入・OH注入での止水で鋼製型枠、流動化、掘進機の全ての撤去作業時も湧水などの出水無く安心して完工できました。

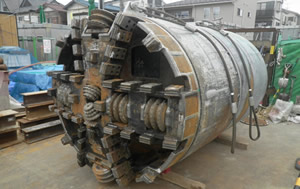

【49】市川市市川南11号幹線建設工事

【49】市川市市川南11号幹線建設工事

工事の詳細はこちら

工事名 市川市市川南11号幹線建設工事
施工場所 千葉県市川市
呼び径 φ1500mm
推進延長 592.952m 2スパン
土質 砂質土、シルト粘土
N値 1~31
礫率

2%

最大礫径 28mm
地下水位 GL-0.7m
土被り 4.6m
工期 昼間施工(8h) 12ヶ月 2018/1/17~2019/1/18
地中障害物 リチャージウエル 600mm
不明支障物 975mm
PC杭 400mm
コメント 不明障害物などの想定外の障害物に接触し、
切削期間が大幅に多くなり、推力の上昇があった。切削に関しては、問題なく切削出来た。
