地中障害物対応型泥濃式推進工法 ミリングモール部会

施工実績

【施工実績1】1~8 | 【施工実績2】9~16 | 【施工実績3】17~24

【施工実績1】1~8

【1】岸和田市公共下水道第1工区管渠布設工事

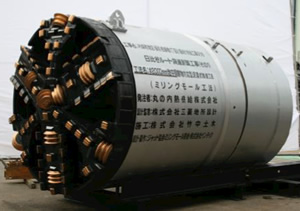

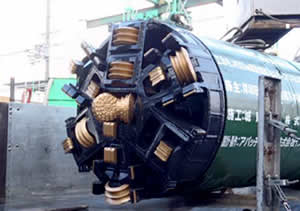

岸和田市公共下水道第1工区管渠布設工事の推進機

岸和田市公共下水道第1工区管渠布設工事の詳細はこちら

工事名 岸和田市公共下水道第1工区管渠布設工事
発注者 大阪府岸和田市
請負業者 城東建設(株)
管径 1000
推進延長 432.34m
土質 砂礫土
N値/礫率/最大礫径 N=33 G=51% φmax=200mm
工期 2011.12.20~2012.3.15(3ケ月)
障害物種類 鋼矢板Ⅲ型6箇所

【2】伊勢湾横断ガスパイプライン設置工事(ガス導管工事)

伊勢湾横断ガスパイプライン設置工事(ガス導管工事)の推進機

伊勢湾横断ガスパイプライン設置工事(ガス導管工事)の詳細はこちら

工事名 伊勢湾横断ガスパイプライン設置工事(ガス導管工事)
発注者 東邦ガス(株)
請負業者 鹿島建設(株)
管径 1000
推進延長 68.47m
土質 捨石、砂質土
N値/礫率/最大礫径 N=50 G=80% φmax=1000mm
工期 2011.12.11~2012.2.8(2ケ月)
障害物種類 ワイヤー・テトラポット旧護岸石積み(巨礫)

【3】西新橋1丁目計画向け供給工事のうち日比谷ルート洞道新設工事(その1)

西新橋1丁目計画向け供給工事のうち日比谷ルート洞道新設工事(その1)の推進機

西新橋1丁目計画向け供給工事のうち日比谷ルート洞道新設工事(その1)の詳細はこちら

工事名 西新橋1丁目計画向け供給工事のうち
日比谷ルート洞道新設工事(その1)
発注者 丸の内熱供給(株)
請負業者 (株)竹内土木
管径 2000
推進延長 78.30m
土質 砂質シルト
N値/礫率/最大礫径 N=2 G=0% φmax=0mm
工期 2011.12.11~2012.2.8(2ケ月)
障害物種類 H-300 4か所8本

【4】三軒家千島幹線導流管渠築造工事(その1)

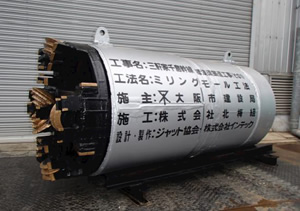

三軒家千島幹線導流管渠築造工事(その1)の推進機

三軒家千島幹線導流管渠築造工事(その1)の詳細はこちら

工事名 三軒家千島幹線導流管渠築造工事(その1)

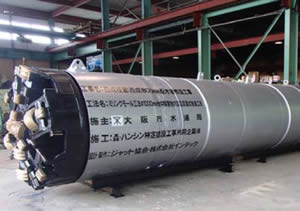

発注者 大阪市建設局
請負業者 (株)北梅組
管径 800
推進延長 127.61m
土質 砂・シルト
N値/礫率/最大礫径 N=7 G=0% φmax=0mm
工期 2013.7.2~2013.8.10(1ケ月)
障害物種類 木杭 φ150×3本

【5】平成24年度恩智川東排水区第42工区下水道工事

平成24年度恩智川東排水区第42工区下水道工事の推進機

平成24年度恩智川東排水区第42工区下水道工事の詳細はこちら

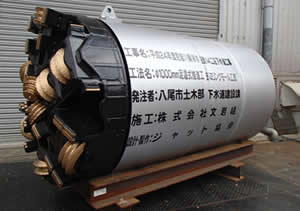

工事名 平成24年度恩智川東排水区第42工区下水道工事
発注者 大阪府八尾市
請負業者 (株)浅沼組
管径 1800
推進延長 119.86m
土質 砂質土 粘性土
N値/礫率/最大礫径 N=13 G=4% φmax=19mm
工期 2013.06.01~2013.8.30(3ケ月)
障害物種類 φ1800ヒューム管 8.2m

【6】千尽町周辺排水本館布設(その6)工事

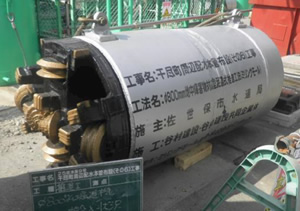

千尽町周辺排水本館布設(その6)工事の推進機

千尽町周辺排水本館布設(その6)工事の詳細はこちら

工事名 千尽町周辺排水本館布設(その6)工事
発注者 佐世保市水道局
請負業者 谷村建設・谷山建設共同企業体
管径 800(φ900鋼管)
推進延長 62.00m
土質 礫混じり 砂質シルト
N値/礫率/最大礫径 N=2 G=0% φmax=52mm
工期 2013.11.1~13.11.18(0.5ケ月)
障害物種類 鋼矢板Ⅲ型2箇所

【7】西成枝管(西成)800mm配水管布設工事

西成枝管(西成)800mm配水管布設工事の推進機

西成枝管(西成)800mm配水管布設工事の詳細はこちら

工事名 西成枝管(西成)800mm配水管布設工事
発注者 大阪市水道局
請負業者 森組・ハンシン建設 共同企業体
管径 1000
推進延長 411.65m
土質 砂質土 粘性土
N値/礫率/最大礫径 N=10 G=0% φmax=0mm
工期 昼夜間施工(8h)4.0ヶ月 (2014.2.5~2014.5.10)
障害物種類 鋼矢板Ⅲ型 1箇所

【8】江戸川左岸流域下水道管渠築造工事(市川幹線502-2工区)

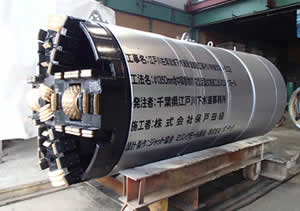

江戸川左岸流域下水道管渠築造工事(市川幹線502-2工区)の推進機

江戸川左岸流域下水道管渠築造工事(市川幹線502-2工区)の詳細はこちら

工事名 江戸川左岸流域下水道管渠築造工事(市川幹線502-2工区)
発注者 千葉県江戸川下水道事務所
請負業者 (株)保戸田組
管径 1350
推進延長 142.921m
土質 砂質土及び粘性土
N値/礫率/最大礫径 N=平均18.5
工期 昼間施工(8h) (切削時10h)
2.5ヶ月 (2014.12.01~2015.2.13)
障害物種類 圧入ケーソンのソイル(発進側L=0.9m,到達側L=0.3m)(今回未検出、想定ではSMWのH鋼)
