【71~80】

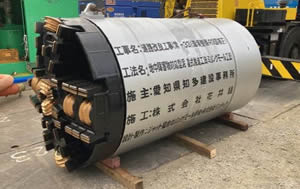

【71】道路改良工事(常-33)
施工場所 |
愛知県 |
工事名 |
道路改良工事(常-33) |
管径 |
φ1200㎜ |
総推進延長 |
108.99m |
土質 |
粘性土 |
N値/礫率/最大礫径 |
N=2.3
G=0%
φmax=2mm |
工期 |
2022.12~2023.2
(2か月)
昼間施工 |
障害物種類 |
コン殻
鉄物
コルゲート管 |

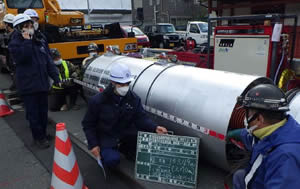

【72】低区御池連絡幹線配水管布設工事(その7-2)他工事
施工場所 |
京都府京都市中京区 |
工事名 |
低区御池連絡幹線配水管布設工事(その7-2)他工事 |
管径 |
φ800㎜ |
総推進延長 |
48.0m |
土質 |
砂礫土 |
N値/礫率/最大礫径 |
60
66%
120'㎜ |
地下水位 |
GL-3.61m |
土被り |
4.2m |
工期 |
施工8(h)
昼間施工
1.2ヶ月
2023/2/20~2023/3/31 |
障害物種類 |
保険方式(接触無) |

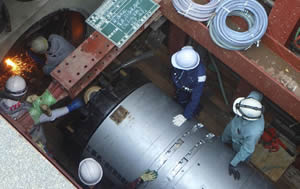

【73】低区御池連絡幹線配水管布設工事(その7-2)他工事
施工場所 |
京都府京都市中京区 |
工事名 |
低区御池連絡幹線配水管布設工事(その7-2)他工事 |
管径 |
φ1100㎜ |
総推進延長 |
60.863m |
土質 |
砂礫土 |
N値/礫率/最大礫径 |
60
66%
120'㎜ |
地下水位 |
GL-3.61m |
土被り |
3.5m |
工期 |
昼間:夜間施工
1.2ヶ月
2023/10/4~2023/11/17 |
障害物種類 |
保険方式(接触無) |

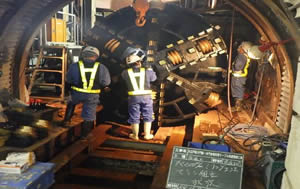

【74】大江戸線大門駅~大門変電所間ケーブル洞道整備工事
施工場所 |
東京都港区浜松町2丁目3番 |
工事名 |
大江戸線大門駅~大門変電所間ケーブル洞道整備工事 |
管径 |
φ2200㎜ |
総推進延長 |
203.663m |
土質 |
砂質土 |
N値/礫率/最大礫径 |
平均24
0%
19'㎜ |
地下水位 |
GL-8.47m |
土被り |
12.559~6.918m |
工期 |
施工16(h)
昼夜間施工(切削時)
8.5ヶ月
2022/10/17~2023/7/29 |
障害物種類 |
H400×4ヵ所(断面) |

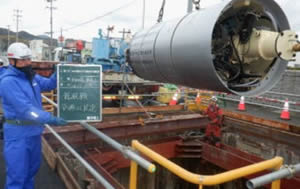

【75】110KV長府バイオマス線新設に伴う管路工事(推進工事)
施工場所 |
山口県下関市 |
工事名 |
【1スパン目】
110KV長府バイオマス線新設に伴う管路工事(推進工事) |
管径 |
φ1000㎜ |
総推進延長 |
239.07m
|
土質 |
砂質土・粘性土
|
N値/礫率/最大礫径 |
0~13
0.2%
0mm |
地下水位 |
GL-1.77m |
土被り |
平均6.27m |
工期 |
施工(7h) 昼間施工
4ヶ月
2023年1月12日~2023年5月19日 |
障害物種類 |
鋼矢板Ⅲ型 切削長=276㎜ |
施工場所 |
山口県下関市 |
工事名 |
【2スパン目】
110KV長府バイオマス線新設に伴う管路工事(推進工事) |
管径 |
φ1000㎜ |
総推進延長 |
305.43m |
土質 |
硬質土・砂礫土・粘性土 |
N値/礫率/最大礫径 |
0~13
0.2%
200mm |
地下水位 |
GL-2.15m |
土被り |
平均6.27m |
工期 |
施工(7h) 昼間施工
3ヶ月
2023年8月29日~2023年12月8日 |
障害物種類 |
なし |

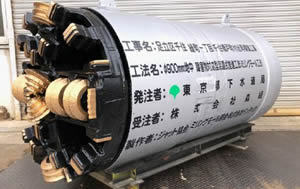

【76】足立区千住緑町、千住橋戸町付近再構築工事
施工場所 |
東京都足立区 |
工事名 |
足立区千住緑町、千住橋戸町付近再構築工事 |
管径 |
φ1200㎜ R=80,R=30 |
総推進延長 |
361.587m |
土質 |
粘性土・砂質土 |
N値/礫率/最大礫径 |
5.5
0%
0mm |
地下水位 |
GL-3.05m |
土被り |
7.351m |
工期 |
施工(7h) 昼間施工
5ヶ月
2022年9月12日~2023年2月17日 |
障害物種類 |
障害物なし |

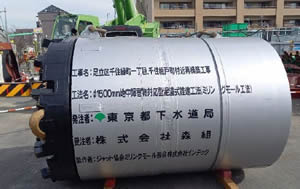

【77】足立区千住緑町、千住橋戸町付近再構築工事
施工場所 |
東京都足立区 |
工事名 |
足立区千住緑町、千住橋戸町付近再構築工事 |
管径 |
φ1500㎜ R=800 |
総推進延長 |
261.767m |
土質 |
粘性土・砂質土 |
N値/礫率/最大礫径 |
5.5
0%
0mm |
地下水位 |
GL-3.05m |
土被り |
8.07m |
工期 |
施工(7h) 昼間施工
4ヶ月
2023年2月17日~2023年6月27日 |
障害物種類 |
なし |
【78】足立区千住緑町、千住橋戸町付近再構築工事
施工場所 |
東京都足立区 |
工事名 |
足立区千住緑町、千住橋戸町付近再構築工事 |
管径 |
φ900㎜ R=300 |
総推進延長 |
101.404m |
土質 |
粘性土・砂質土 |
N値/礫率/最大礫径 |
14.5
0%
0mm |
地下水位 |
GL-0.96m |
土被り |
5.732m |
工期 |
施工(7h) 昼間施工
3ヶ月
2023年7月31日~2023年11月10日 |
障害物種類 |
なし |

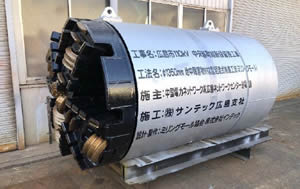

【79】110kV中央基町線ほか新設に伴う管路工事
施工場所 |
広島県広島市 |
工事名 |
110kV中央基町線ほか新設に伴う管路工事 |
管径 |
φ1350㎜ |
総推進延長 |
375.690m |
土質 |
砂質土 |
N値/礫率/最大礫径 |
14
0%
50mm |
地下水位 |
GL-2.00m |
土被り |
6.09m |
工期 |
7か月
2023年10月11日~2024年5月21日
施工(7h)
夜間施工 車上プラント 昼間開放 |
障害物種類 |
なし |

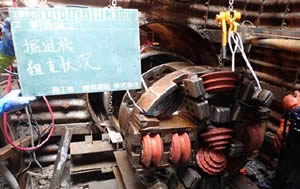

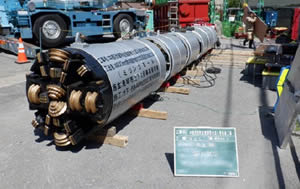

【80】市川南第4排水区雨水管渠布設工事(R0201)
施工場所 |
千葉県市川市 |
工事名 |
市川南第4排水区雨水管渠布設工事(R0201) |
管径 |
φ800㎜ R=60,R=100,R=100 |
総推進延長 |
182.784m |
土質 |
粘性土 |
N値/礫率/最大礫径 |
3
0%
0mm |
地下水位 |
GL-0.9m |
土被り |
3.6m |
工期 |
施工(7h) 昼間施工
16ヶ月
2021年3月8日~2022年7月20日 |
障害物種類 |
残置立坑
(発進側鋼矢板
底盤コンクリート5.6m
到達側鋼矢板) 3か所 |
